Enunciado

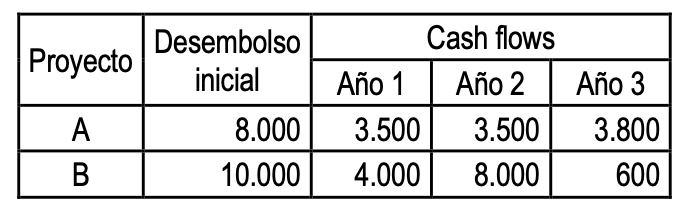

Una empresa dispone de dos posibilidades de inversión que se recogen a continuación (en unidades monetarias):
| Proyecto | Desembolso inicial | Cash flows año 1 | Cash flows año 2 | Cash flows año 3 |
|---|---|---|---|---|
| A | 8.000 | 3.500 | 3.500 | 3.800 |
| B | 10.000 | 4.000 | 8.000 | 600 |
Suponiendo que los cash flows se generan de manera uniforme a lo largo de cada año:
a) Realice una ordenación de los proyectos según el criterio del valor actualizado neto. Suponga una tasa de actualización del 7 % anual.
b) Realice una ordenación de los proyectos según el criterio del plazo de recuperación.
c) Comente los resultados obtenidos.
Solución a) Valor actualizado neto (VAN)
En este ejercicio el enunciado ya nos da directamente los flujos netos de caja (FNC) de cada año.
El VAN consiste en actualizar todos los flujos netos de caja al momento actual. Es decir, calculamos cuánto valdrían todos los FNC en el momento 0. Para ello dividimos cada FNC entre (1 + k)n, donde n indica el número de años que tenemos que actualizar.
Proyecto A

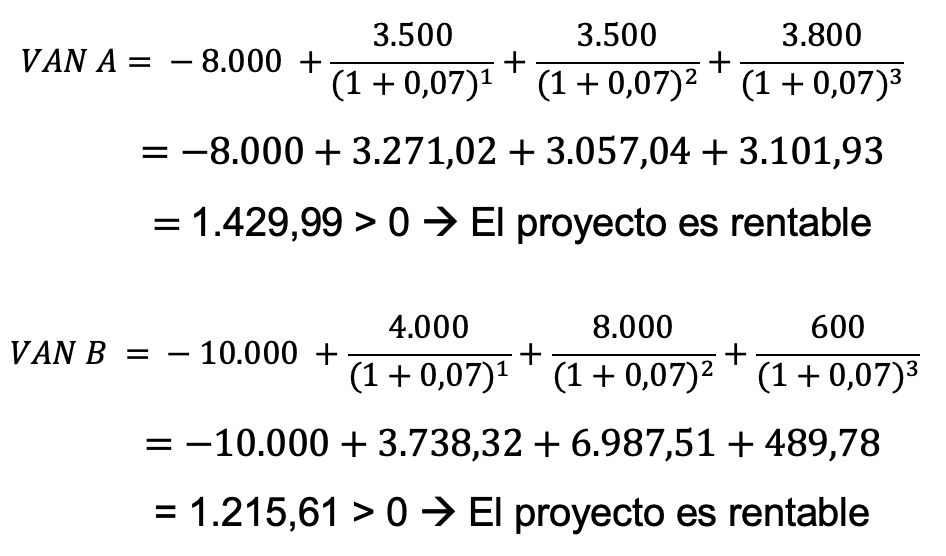

VAN = – 8.000 + 3.500 / (1 + 0,07)1 + 3.500 / (1 + 0,07)2 + 3.800 / (1 + 0,07)3
VAN = – 8.000 + 3.271,03 + 3.057,04 + 3.101,93
VAN A = 1.430,00 u. m. > 0 → el proyecto es rentable.
Proyecto B
VAN = – 10.000 + 4.000 / (1 + 0,07)1 + 8.000 / (1 + 0,07)2 + 600 / (1 + 0,07)3
VAN = – 10.000 + 3.738,32 + 6.987,51 + 489,78
VAN B = 1.215,61 u. m. > 0 → el proyecto es rentable.
Los dos proyectos son rentables, ya que su VAN es positivo. Según el VAN, el orden es: 1.º proyecto A y 2.º proyecto B, porque A tiene un VAN mayor.
Solución b) Plazo de recuperación (payback)
Con el payback vamos sumando los FNC hasta recuperar la inversión inicial. El momento en el que la cantidad pendiente de recuperar pasa de negativa a positiva es el plazo de recuperación.
Proyecto A

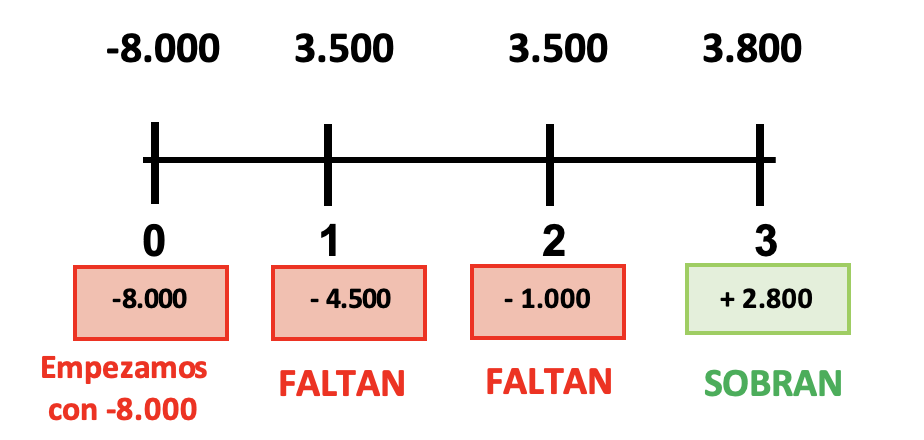

Como el desembolso inicial es de 8.000 u. m., en el año 0 esa es la cantidad que falta por recuperar. En el año 1 recuperamos 3.500 y todavía faltan 4.500. En el año 2 recuperamos 3.500 y todavía faltan 1.000. En el año 3, al recuperar 3.800, ya hemos recuperado todo y además sobran 2.800 (que ponemos con signo positivo).
Por tanto, recupera la inversión entre el año 2 y el 3, porque entre esos dos años la cifra pendiente de recuperar pasa de negativa (–1.000) a positiva (+2.800).
Para saber el momento exacto, suponemos que los 3.800 u. m. del año 3 se reciben de manera uniforme a lo largo de los 12 meses, y calculamos cuántos meses tarda en recuperar los 1.000 que faltaban:
Genera 3.800 —— 12 meses
Faltan 1.000 —— x meses
x = (1.000 · 12) / 3.800 = 3,16 meses
Si queremos pasar la parte decimal a días: 0,16 · 30 = 5 días.
Payback A = 2 años y 3,16 meses (2 años, 3 meses y 5 días)
Proyecto B

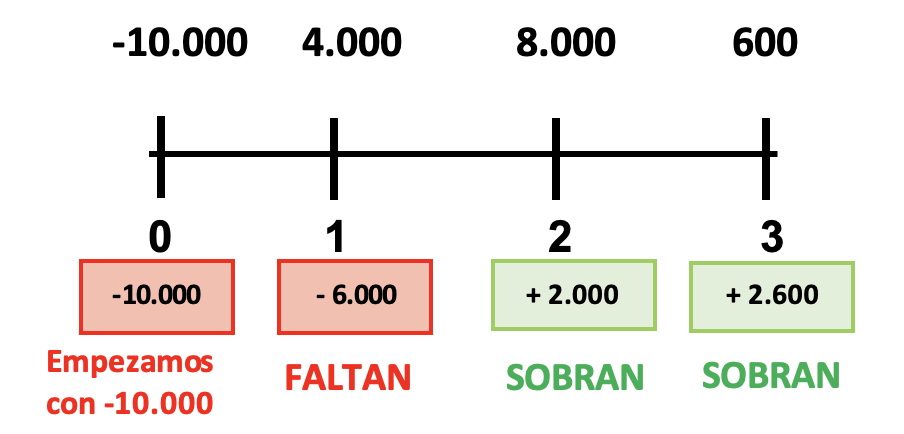

Como el desembolso inicial es de 10.000 u. m., en el año 0 esa es la cantidad que falta por recuperar. En el año 1 recuperamos 4.000 y todavía faltan 6.000. En el año 2, al recuperar 8.000, ya hemos recuperado todo y además sobran 2.000 (que ponemos con signo positivo).
Por tanto, recupera la inversión entre el año 1 y el 2, porque entre esos dos años la cifra pendiente de recuperar pasa de negativa (–6.000) a positiva (+2.000).
Para saber el momento exacto, suponemos que los 8.000 u. m. del año 2 se reciben de manera uniforme a lo largo de los 12 meses, y calculamos cuántos meses tarda en recuperar los 6.000 que faltaban:
Genera 8.000 —— 12 meses
Faltan 6.000 —— x meses
x = (6.000 · 12) / 8.000 = 9 meses
Payback B = 1 año y 9 meses
Según el payback, el orden es: 1.º proyecto B y 2.º proyecto A, ya que B recupera antes la inversión.
Solución c) Comentario de los resultados
Los dos métodos llevan a elecciones diferentes. El proyecto A tiene un VAN mayor, es decir, es más rentable, por lo que es preferible según ese criterio. Sin embargo, el proyecto B tarda menos en recuperar la inversión y es preferible según el payback, aunque genera menos valor porque el flujo del año 3 es muy pequeño. El VAN, al ser un método dinámico, tiene en cuenta el valor del dinero en el tiempo, por lo que es el criterio más fiable para tomar la decisión. El payback es un método estático: no actualiza los flujos y tampoco tiene en cuenta los flujos que se generan después de recuperar la inversión. Por tanto, elegiríamos el proyecto A.
